【背景资料】

某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000m2,施工内容包括:给水排水、电气、通风空调、消防、建筑智能化工程。工程于2010年8月开工,2011年7月竣工,计划总费用2100万元。

施工过程中项目部绘制了进度和费用的s形曲线,如下图所示,对工程进度和费用偏差进行分析:通风空调工程于2011年6月进行系统调试,安装公司主要考核了室内空气温度是否达到设计要求,并做了10h带冷源的试运转。

工程竣工验收合格后,建设方立即向公安机关消防机构报送了工程竣工验收报告,有防火性能要求的建筑构件、建筑材料、室内装饰材料符合国家标准或行业标准的证明文件、施工和检测单位的合法身份证明及资质等级证明文件等资料,申请备案。

问题:

1.计算工程施工到第10个月时,项目部的进度偏差和费用偏差。

2.通风空调系统调试中还有哪些考核指标?

3.建设方申请消防竣工验收备案是否正确?说明理由。

4.消防竣工验收还应提交哪些资料?

2

某施工单位承包某汽车厂扩建底盘车间内的机电设备安装工程,工程范围有:桥式起重机安装、车间内通风空调风管安装、动力电气线路安装和车间外一大型热交换器的安装。桥式起重机安装高度为18m,通风空调风管和消防管道安装标高为24m,通风空调风管在现场制作,电气线路敷设于电缆沟,并与该厂变、配电房的指定配电柜相接。进场时,土建工程已完工,为不影响该厂生产,施工全过程中不允许停电。施工单位项目部针对桥式起重机的吊装制定了较完善的施工方案和安全技术措施。

 问题:

(1)该项工程的危险源有哪些?

(2)项目部制定的安全技术措施是否完善?如不完善,还应制定哪些安全技术措施?

(3)起重机的吊装方案何时交底?谁向谁交底?交底包括哪些内容?

(4)试指出该项目工程中所需的特种作业人员和特殊作业人员有哪些。

3

某机电安装工程,承包单位为保证项目的质量、数量和时间要求,以合理的价格和可靠的供货来源,获得所需的设备、材料及有关服务,将采购工作纳入设计程序,编写了采购计划,并按程序进行采购。

 [问题]

 1.机电工程项目采购工作应遵循的原则是什么?

 2.采购的设计工作包括哪些?

 3.采购计划由谁组织编制,由谁批准后实施?

 4.采购计划应遵循的采购原则是什么?

4

A机电安装工程公司承包了一个储罐群的施工任务,包括储罐的防腐和保温工程。A公司将防腐保温的任务分包给了B专业承包公司。B公司设置了自己的项目部。B公司在给储罐刷防锈漆时,采用自制简易吊篮,吊篮由卷扬机牵引,卷扬机由专人操作。在吊篮自上而下运动过程中,吊篮底部被脚手架管头挂住,可卷扬机继续下行,结果将刷漆人从吊篮口倒出,摔成重伤。而操作工具还挂在吊篮内。事故发生后,相关人员对事故进行了调查,结果发现:卷扬机操作人员没有经过培训’对卷扬机操作一知半解;安全技术交底没有记录;剩余脚手架没有拆除干净,不具备吊篮施工条件。

【问题】 1.这次重伤事故发生的原因有哪些? 2.本事故应该由谁负责调查和处理? 3.A公司负责防腐保温的工长(施工员)对此事故应该负什么责任? 4.事故发生后,B公司应采取哪些应急措施?

5

【背景资料】

 某施工单位中标中型炼钢厂的连铸安装工程项目。施工单位及时组建了项目部,项目部在组织施工过程中有以下情况。

 情况一:项目部按工业安装工程质量验评项目划分规定对安装工程项目进行了划分,其中有连铸安装工程、机械设备安装工程、蒸汽排除风机安装工程、电气安装工程、自动化仪表安装工程等。

 情况二:技术人员对班组进行施工方案交底的主要内容是该工程的安装工程量、工程规模及现场的环境状况等。

 情况三:项目部安装完成后,向建设单位要求办理交工验收手续,建设单位以不符合工程验收的规定而拒绝了项目部的要求。

 情况四:施工合同按《质量管理条例》规定签订了在正常使用条件下的最低保修期限。该工程生产线在正常运行四年后,因设备故障;电气管线故障;给排水管网阀门漏水;中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒建设单位的要求。

 【问题】

 1.`按质量验评规定,指出情况一中所列项目哪些属单位工程?哪些属分部工程和分项工程?

 2.技术人员对班组施工方案交底的内容是否正确?简述理由。

 3.该工程验收必须符合哪些规定?

 4.该工程中设备安装、电气管线、给排水管道、供热和供冷系统的最低保修期限是多少?

6

一、背景

某机电安装公司,通过竞标承担了某化工厂的设备、管道安装工程。为兑现投标承诺,该公司通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。工程进入后期,为赶工期,采用晚间加班的办法加快管道施工进度,由此也造成了质量与进度的矛盾。质量检查员在管道施工质量检查时,通过无损检测等对不锈钢管的焊接质量进行判断检查,发现部分不锈钢管焊口内在质量不合格,同时钢管焊接变形过大,整条管成一折线状,不得不拆除重新组对焊接,造成直接经济损失56000元。

二、问题

1.施工现场的质量检查采用了哪几种方法?

2.三检制的自检、互检、专检责任范围应如何界定,本案例是哪个检验环节失控? 3.影响施工质量的因素有哪些,是什么因素造成不锈钢管焊接质量不合格?

4.质量事故如何界定,本案例问题应如何定性?

5.质量事故处理有几种形式?本案例属于哪种?

7

一、背景

某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工艺管道和电气、仪表安装等。

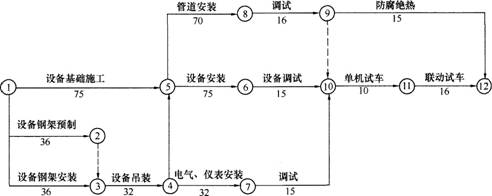

工程开工前,施工单位按合同约定,向建设单位提交了施工进度计划,如下图所示:

上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用1台塔式起重机,(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。

在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10d,(其他工作持续时间不变),建设单位及时向施工单位发出通知,要求施工单位按原计划进场,调整进度计划,保证该项目按原计划工期完工。

施工单位将工艺设备调整工作的持续时间压缩3d,得到建设单位同意,施工单位提出的费用补偿要求如下,建设单位没有全部认可。

1.工艺设备调整工作压缩3d,增加赶工费10000元。

2.塔机闲置10d,损失费1600元/天(含运行费300元/天)×10=16000元。

3.设备钢架制作工作停工10d,造成其他相关机械闲置、人员窝工等损失费15000元。

二、问题

1.按节点代号表示施工进度计划的关键线路,该计划的总工期是多少天?

2.施工单位按原计划安排塔机在工程开工后,最早投入使用的时间是在第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。

3.说明施工单位调整方案后能保证原计划工期不变的理由。

4.施工单位提出的3项补偿要求是否合理?计算建设单位应补偿施工单位的费用。

5.电气成套柜试验应做哪些内容?

8

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层

(一7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制订了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000mm×4000mm,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。

吊装设备一览表

设备名称

数量/台外形尺寸/mm重量/(t/台)安装位置到货日期
冷水机组23490×1830×292011.5冷冻机房3月6日
双工况冷水机组23490×1830×292012.4冷冻机房3月6日
蓄冰槽106250 X 3150×375017.5冷冻机房3月8日
锅炉24200×2190×25007.3锅炉房3月8日

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。设备吊装进度计划

问题

1.设备吊装工程中应配置哪些主要的施工作业人员?

2.起重机的站立位置的地基应如何处理?

3.指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。

4.在设备的试吊中,应关注哪几个重要步骤?

9

背景资料

某安装工程公司承包了一套燃油加热炉安装工程,包括加热炉。燃油供应系统。钢结构,工艺管道,电气动力与照明。自动控制,辅助系统等。

燃油泵的进口管道焊缝要求100%射线检测。因阀门和法兰未到货,迟迟未能焊接。为了不影响单机试运行的进度要求。阀门和法兰到达施工现场后,安装工程公司项目部马上安排施工人员进行管道和法兰的施焊。阀门同时安装就位。

安装工程公司项目部总工程师组织编写了加热炉,燃油泵等动力设备的单机试运行方案,报建设单位进行了审批,按照试运行方案,安装工程公司项目部组织了单机试运行和联运试运行。

安装工程公司项目部在分项,分部工程质量验收评定合格后,填写工艺管道工程质量验收记录,并作了检查评定结论,向建设单位提出进行单位工程质量验收评定和竣工验收的申请。

安装工程公司项目部向建设单位提交的竣工工程施工记录资料有:图纸会审记录。设计变更单,隐蔽工程验收记录;焊縫的无损检测记录;质量事故处理报告及记录。建设单位认为:安装工程公司项目部提交的施工记录资料不全,要求安装工程公司项目部完善,补充。安装工程公司项目部全部整改补充后,建设单位同意该工程组织竣工验收。

问题:

1. 阀门在安装前应检查哪些内容?

2. 指出安装工程公司项目部组织试运行的不妥之处,并予以纠正。

3. 工艺管道工程质量验收记录填写的主要内容有哪些?

4. 安装工程公司项目部应补充哪些施工记录资料?

10

某机电安装工程合同在履行过程中,业主要求施工承包单位加速施工,施工承包单位在监理工程师发出加速施工指令后的第30天向监理工程师发出索赔意向通知。随后,施工承包单位又向监理工程师提交了补偿经济损失的索赔报告及有关资料。索赔报告中详细准确地计算了损失金额及时间,并证明了客观事实与损失之间的因果关系。

 [问题]

 1.合同实施过程中引起索赔的原因有哪些?

 2.监理工程师是否会同意施工承包企业发出的索赔意向通知?为什么?

 3.索赔意向通知通常包括哪些方面的内容?

 4.背景材料中,施工承包单位提交的索赔报告的内容是否全面?如不全面,请补充。

 5.由于索赔产生的争端,应如何解决?
